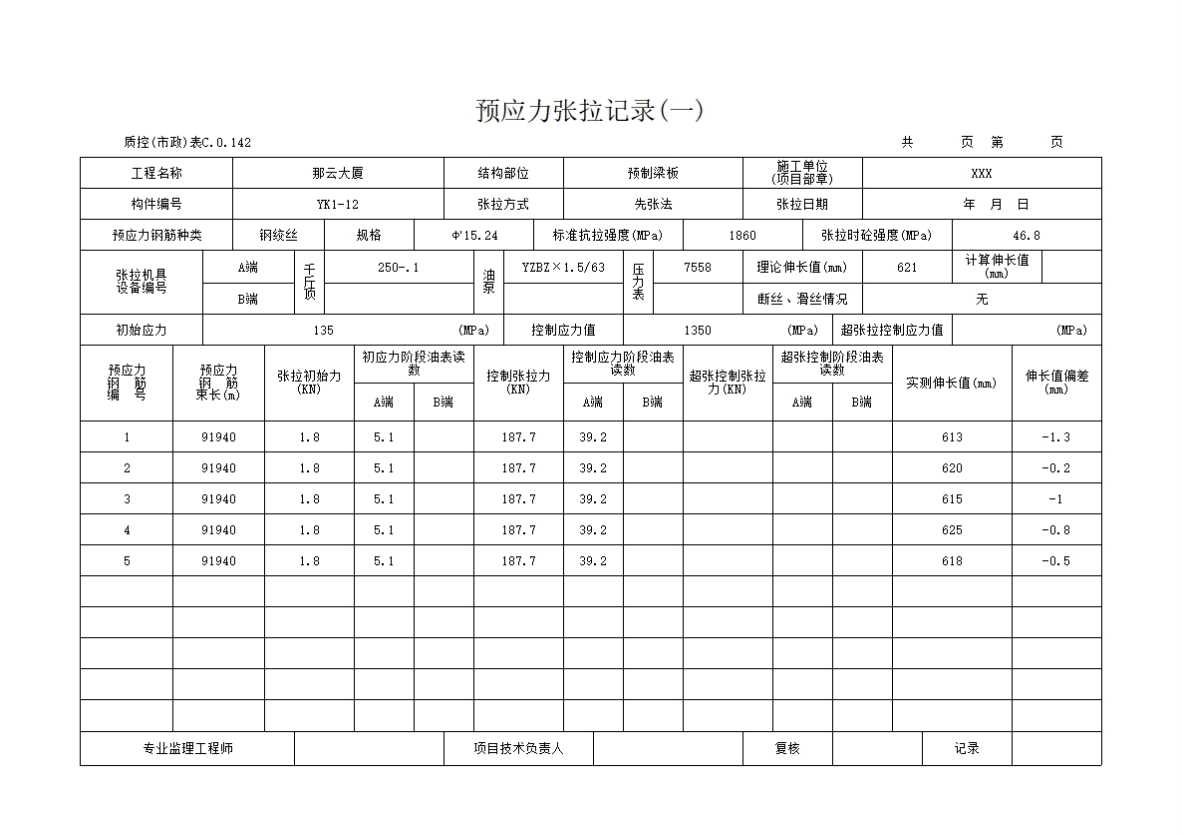

表 C.0.142 预应力张拉记录(一)

填写规范


4.9.10 预应力张拉记录的的基本要求和内容应符合下列规定:

1 预应力张拉应采用智能张拉,张拉设备(包括油泵、千斤顶、压力表等)必须经法定计量检测单位定期校验,提供检测报告及张拉设备配套标定报告,并绘有相应的 PT 曲线。

2 施工前,施工单位应根据设计要求计算出张拉所需的各种参数,填写预应力张拉数据表(见附录 C质控(市政)表 C.0.141)。

3 施加预应力应提供预应力张拉记录(见附录 C 质控(市政)表 C.0.142C.0.145)。

4 预应力孔道压浆应采用智能压浆或真空压浆,压浆作业应提供预应力张拉孔道压浆记录(见附录 C质控(市政)表 C.0.146)。

5 记录应填写完整、齐全,数据真实,签证齐全,记录中的主要技术指标应符合设计要求。

4.9.11 预应力张拉记录应按下列办法进行核查:

1 核查油泵、千斤顶、压力表等张拉设备是否有法定计量检测单位提供定期检测报告和配套标定报告,并绘有相应的 PT 曲线。

2 核查预留孔道与预应力筋的实际摩擦系数是否根据设计要求计算。

3 核查施工记录能否真实反映预应力张拉施工的工艺,项目是否填写齐全;

4 核查记录填写是否完整、齐全,数据是否真实,签证是否齐全,记录中的主要技术指标是否符合设计要求。

4.9.12 预应力张拉记录凡出现下列情况之一者,应核定为“不符合要求”。

1 油泵、千斤顶、压力表等张拉设备无法定计量检测单位出具的校验检测报告,或校验检测报告不在有效期内;

2 无根据设计要求计算出张拉所需要的各种参数。

3 无预应力张拉数据表,或预应力张拉记录,或预应力张拉孔道压浆记录。

4 记录中主要技术指标不符合设计要求。

5 记录弄虚作假。
