配筋砌体工程检验批质量验收记录GD24020205

填写规范


配筋砌体检验批质量验收记录

一、检验批划分

按施工段、变形缝划分;对于工程量较少的分项工程可统一划分为一个验收批。

二、主控项目

8.2.1 钢筋的品种、 规格、数量和设置部位应符合设计要求。

检验方法:检查钢筋的合格证书、钢筋性能复试试验报告、隐蔽工程记录。

8.2.2 构造柱、芯柱、组合砌体构件、配筋砌体剪力墙构件的混凝土及砂浆的强度等级应符合设计要求。

抽检数量:每检验批砌体,试块不应少于l组,验收批砌体试块不得少于3组。

检验方法:检查混凝土和砂浆试块试验报告。

8.2.3 构造柱与墙体的连接应符合下列规定:

1 墙体应砌成马牙槎,马牙槎凹凸尺寸不宜小于60mm,高度不应超过300mm,马牙槎应先退后进,对称砌筑马牙槎尺寸偏差每一构造柱不应超过2处

2 预留拉结钢筋的规格、尺寸、数量及位置应正确,拉结钢筋应沿墙高每隔500mm设26,伸入墙内不宜小于600mm,钢筋的竖向移位不应超过100mm,且竖向移位每一构造柱不得超过2处

3 施工中不得任意弯折拉结钢筋。

抽检数量:每检验批抽查不应少于5处。

检验方法:观察检查和尺量检查。

8.2.4 配筋砌体中受 力钢筋的连接方式及锚固长度、搭接长度应符合设计要求。

检查数量:每检验批抽查不应少于5处。

检验方法:观察检查。

三、一般项目

8.3.1 构造柱般尺寸允许偏差及检验方法应符合表8.3.1的规定。

8.3.1 构造柱一般尺寸允许偏差及检验方法

项目

允许偏差(mm)

检验方法

1

中心线位置

10

用经纬仪和尺检查或用其他测量仪器检查

2

层间错位

8

用经纬仪和尺检查,或用其他测量仪器检查

3

垂直度

每层

10

用2m托线板检查

全高

≤10m

15

用经纬仪、吊线和尺检查,或用其他测量仪器检查

>10m

20

抽检数量:每检验批抽查不应少于5处。
8.3.2 设置在砌体灰缝中钢筋的防腐保护应符合本规范第3.0.16条的规定,且钢筋防护层完好,不应有肉眼可见裂纹、剥落和擦痕等缺陷。
抽检数量:每检验批抽查不应少于5处。

检验方法:观察检查。
8.3.3 网状配筋砖砌体中 ,钢筋网规格及放置间距应符合设计规定。每一构件钢筋网沿砌体高度位置超过设计规定皮砖厚不得多于一处。
抽检数量:每检验批抽查不应少于5处。
检验方法:通过钢筋网成品检查钢筋规格,钢筋网放置间距采用局部剔缝观察,或用探针刺人灰缝内检查,或用钢筋位置测定仪测定。
8.3.4 钢筋安装位置的允许偏差及检验方法应符合表8.3.4的规定。

8.3.4   钢筋安装位置的允许偏差及检验方法

项目

允许偏差(mm)

检验方法

受力钢筋保护层厚度

网状配筋砌体

±10

检查钢筋网成品,钢筋网放置位置局部剔缝观察,或用探针刺入灰缝内检查,或用钢筋位置测定仪测定

组合砖砌体

±5

支模前观察与尺量检查

配筋小砌块砌体

±10

浇筑灌孔混凝土前观察检查与尺量检查

配筋小砌块砌体墙凹槽中水平钢筋间距

±10

钢尺量连续三档,取最大值

抽检数量:每检验批抽查不应少于5处

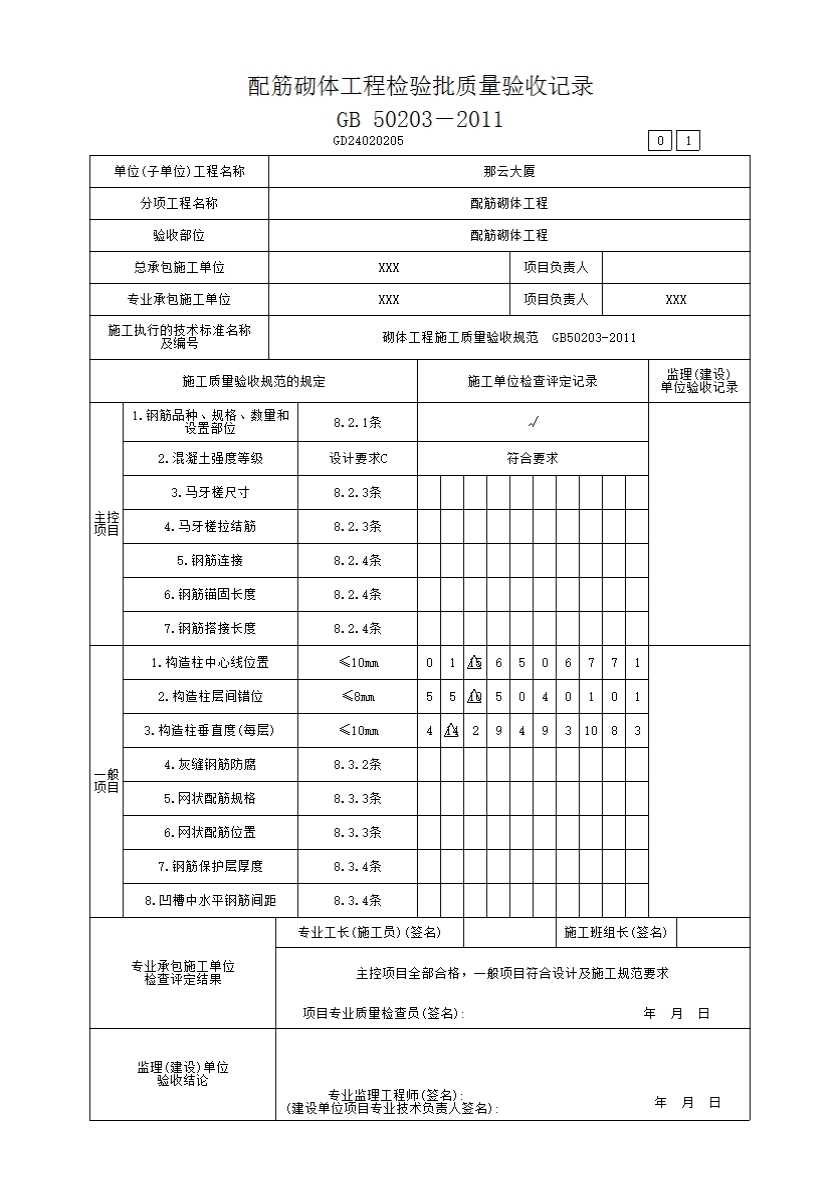

示例
