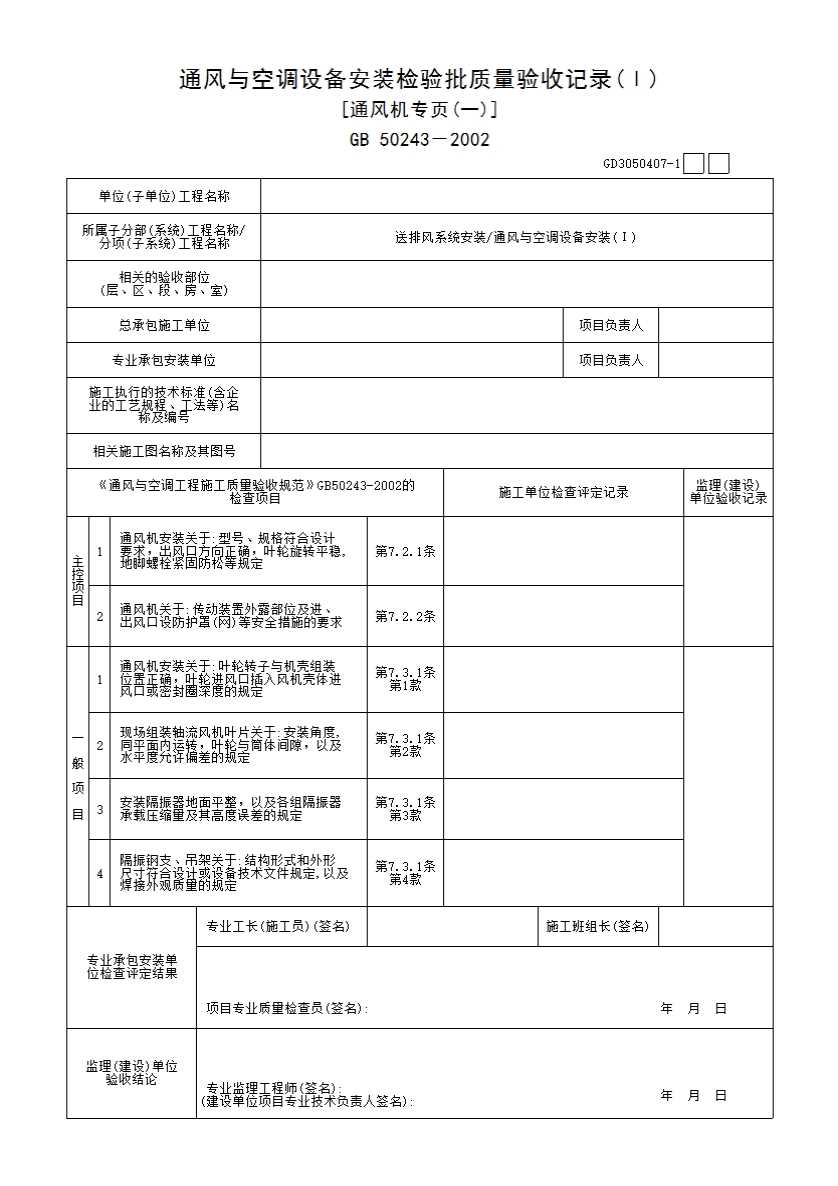

本表适用于工作压力不大于5KPa的风机设备安装质量的检验与验收
一、检验批划分
应按一个设计系统或设备组别划分为一个检验批。
二、主控项目
7.2.1 通风机的安装应符合下列规定:
1 型号、规格应符合设计规定,其出口方向应正确;
2 叶轮旋转应平稳,停转后不应每次停留在同一位置上;
3 固定通风机的地脚螺栓应拧紧,并有防松动措施。
检查数量:全数检查。检查方法:依据设计图核对、观察检查。
7.2.2 通风机传动装置的外露部位以及直通大气的进、出口,必须装设防护罩(网)或采取其他安全设施。
检查数量:全数检查。
检查方法:依据设计图核对、观察检查。
三、7.3.1 通风机的安装应符合下列规定:
1 通风机的安装,应符合表7.3.1的规定,叶轮转子与机壳的组装位置应正确;叶轮进风口插入风机机壳进风口或密封圈的深度,应符合设备技术文件的规定,或为叶轮外径值的1/100;
表7.3.1通风机安装的允许偏差
项次 |
项目 |
允许偏差 |
检验方法 |
|
1 |
中心线的平面位移 |
10mm |
经纬仪或拉线和尺量检查 |
|
2 |
标高 |
±10mm |
水准仪或水平仪、直尺、拉线和尺量检查 |
|
3 |
皮带轮轮宽中心平面偏移 |
1mm |
在主、从动皮带轮端面拉线和尺量检查 |
|
4 |
传动轴水平度 |
纵向0.2/1000 横向0.3/1000 |
在轴或皮带轮0°和180°的两个位置上,用水平仪检查 |
|
5 |
联轴器 |
两轴芯径向位移 |
0.05mm |
在联轴器互相垂直的四个位置上,用百分表检查 |
两轴线倾斜 |
0.2/1000 |
2 现场组装的轴流风机叶片安装角度应一致,达到在同一平面内运转,叶轮与筒体之间的间隙应均匀,水平度允许偏差为1/1000;
3 安装隔振器的地面应平整,各组隔振器承受荷载的压缩量应均匀,高度误差应小于2mm;
4 安装风机的隔振钢支、吊架,其结构形式和外形尺寸应符合设计或设备技术文件的规定;焊接应牢固,焊缝应饱满、均匀。
检查数量:按总数抽查20%,不得少于1台。
检查方法:尺量、观察或检查施工记录。
