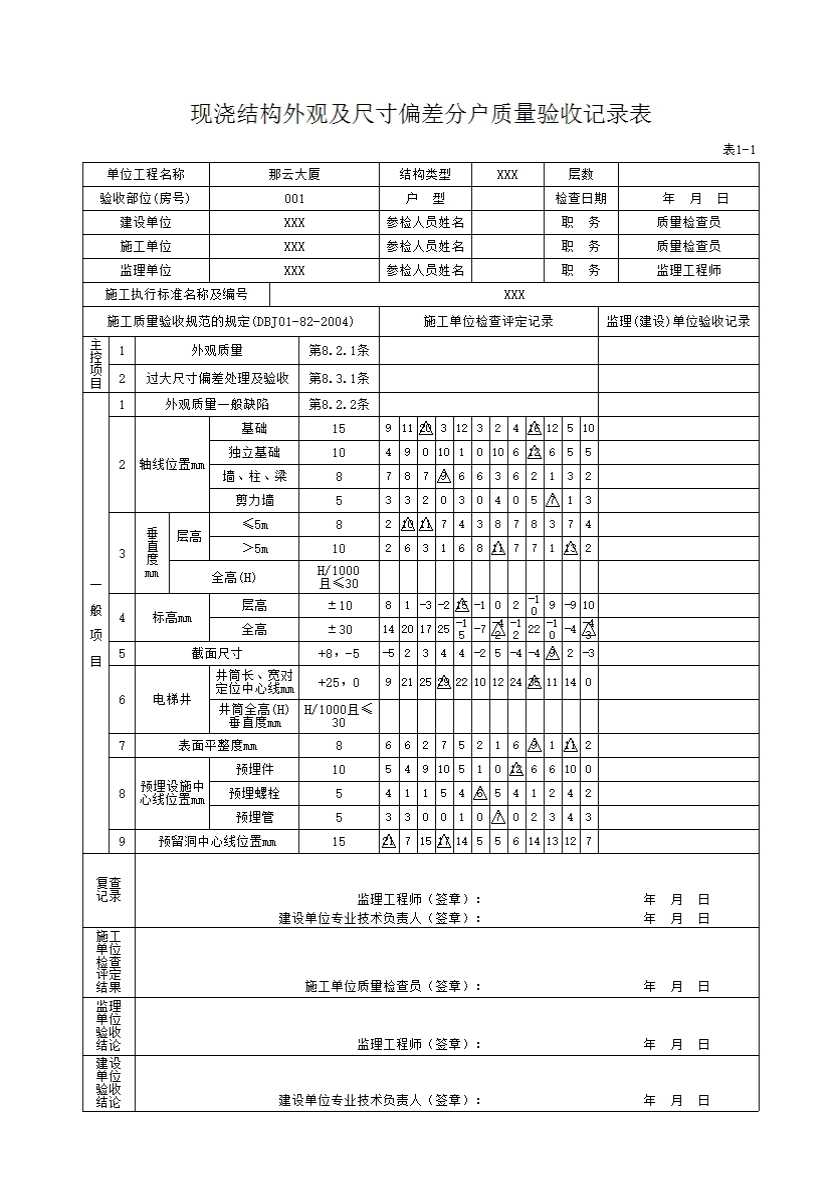

1-1现浇结构外观及尺寸偏差分户质量验收记录表

填写规范


主控项目

8.2.1现浇结构的外观质量不应有严重缺陷。

对已经出现的严重缺陷,应由施工单位提出技术处理方案,并经监理(建设}单位认可后进行处理,必要时应经设计单位同意。对经处理的部位,应重新检查验收。

检查数量:全数检查。

检验方法:观察,检查技术处理方案。

般项目

8.2.2。 现浇结构的外观质量不宜有一-般缺陷 。

对已经出现的一般缺陷,应由施工单位提出技术处理方案,并经监理(建设)单位认可后进行处理。对经处理的部位,应重新检查验收。

检查数量:全数检查。

检验方法:观察,检查技术处理方案。

8.3尺寸偏差

主控项目

8.3.1现浇结构不应有影响结构性能和使用功能的尺寸偏差。

混凝土设备基础不应有影响结构性能和设备安装的尺寸偏差。对超过尺寸允许偏差且影响结构性能和安装、使用功能的部位,应由施工单位提出技术处理方案,并经监理(建设)单位认

可后进行处理。对经处理的部位,应重新检查验收。

检查数量:全数检查。

检验方法:量测,检查技术处理方案。

一般项目

8.3.2现浇结构和混凝土设备基础拆模后的尺寸偏差应符合表

8.3.2-1、表8.3.2-2 的规定。

8.3.2-1现浇结构尺寸允许偏差和检验方法

项目

允许偏差(mm

检验方法

轴线位置

基础

15

钢尺检查

独立基础

10

墙、柱、梁

8

剪力墙

5

垂直度

层高

≤5m

8

经纬仪或吊线、钢尺检查

5m

10

经纬仪或吊线、钢尺检查

全高(H)

H/1000且≤30

经纬仪、钢尺检查

标高

层高

±10

水准仪或拉线、钢尺检查

全高

±30

截面尺寸

+8,-5

钢尺检查

电梯井

井简长、宽对定位中心线

+25,0

钢尺检查

井简全高(H)垂直度

H/1000且≤30

纬仪、钢尺检查

表面平整度

8

2m靠尺和塞尺检查

预埋设施

中心线位

预埋件

10

钢尺检查

预埋螺栓

5

预埋管

5

预留洞中心线位置

15

钢尺检查

:检查轴线、中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。

8.3.2-2混凝土设备基础尺寸允许偏差和检验方法

项目

允许偏差(mm

检验方法

坐标位置

20

钢尺检查

不同平面的标高

0,-20

水准仪或拉线、钢尺检查

平面外形尺寸

±20

钢尺检查

凸台上平面外形尺寸

0,-20

钢尺检查

凹穴尺寸

+20,0

钢尺检查

平面水平度

每米

5

水平尺、塞尺检查

全长

10

水准仪或拉线、钢尺检查

垂直度

每米

5

经纬仪或吊线、钢尺检查

全高

10

预埋地脚螺栓

标高(顶部)

+20,0

水准仪或拉线、钢尺检查

中心距

±2

水准仪或拉线、钢尺检查

预埋地脚螺栓孔

中心位置

10

钢尺检查

深度

+20,0

钢尺检查

孔垂直度

10

吊线、钢尺检查

预埋活动脚螺栓错板

标高

+20,0

水准仪或拉线、钢尺检查

中心位置

5

钢尺检查

带槽锚板平整度

5

钢尺、塞尺检查

带螺纹孔锚板平整度

2

钢尺、塞尺检查

:检查坐标、中心线位置时,应沿纵、横两个方向世测,并取其中的较大值。

检查数量:按楼层、结构缝或施工段划分检验批。在同检验批内,对梁、柱和独立基础,应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不

少于3间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵、横轴线划分检查面,抽查10%,且均不少于3面;对电梯井,应全数检查。对设备基础应全数检查。
