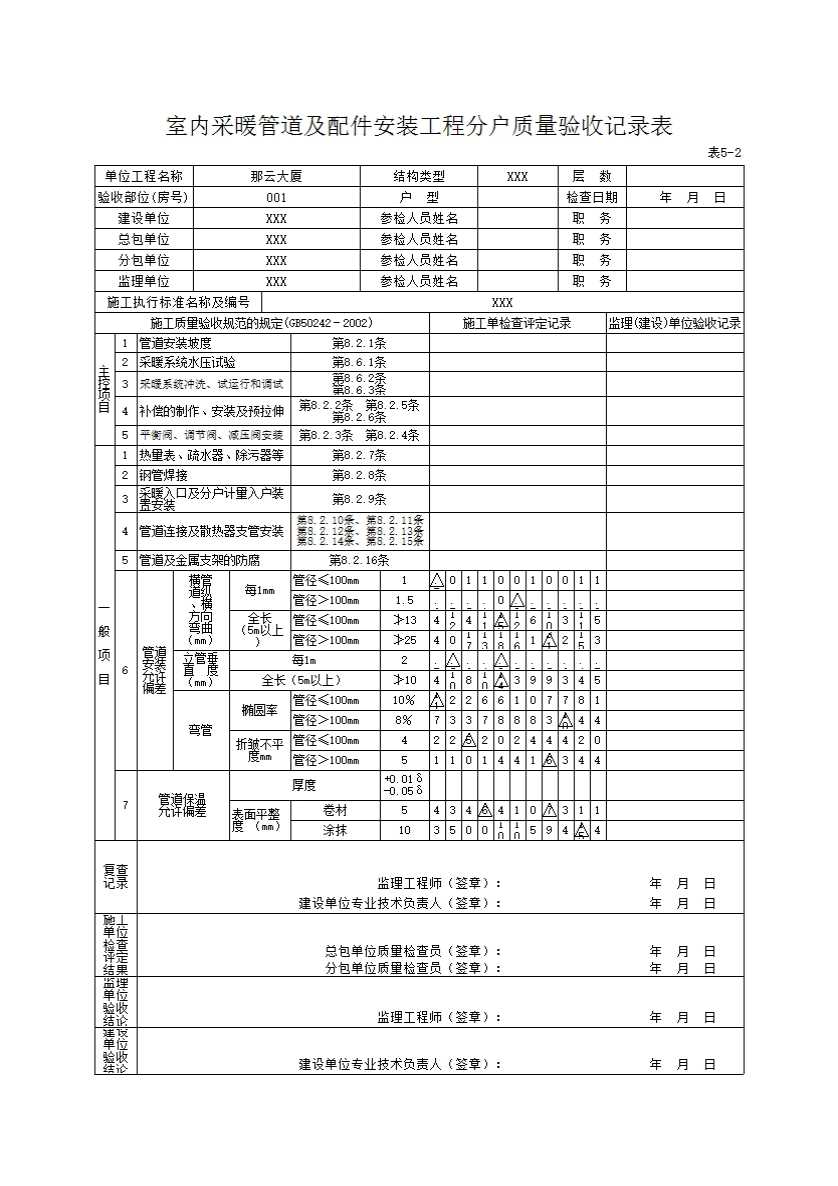

主控项目
8.2.1 管道安装坡度,当设计未注明时,应符合下列规定:
1 气、水同向流动的热水采暖管道和汽、水同向流动的蒸汽管道及凝结水管道,坡度应为3‰,不得小于2‰;
2 气、水逆向流动的热水采暖管道和汽、水逆向流动的蒸汽管道,坡度不应小于5‰;
3 散热器支管的坡度应为1%,坡向应利于排气和泄水。
检验方法:观察,水平尺、拉线、尺量检查。
8.2.2 补偿器的型号、安装位置及预拉伸和固定支架的构造及安装位置应符合设计要求。
检验方法:对照图纸,现场观察,并查验预拉伸记录。
8.2.3 平衡阀及调节阀型号、规格、公称压力及安装位置应符合设计要求。安装完后应根据系统平衡要求进行调试并作出标志。
检验方法:对照图纸查验产品合格证,并现场查看。
8.2.4 蒸汽减压阀和管道及设备上安全阀的型号、规格、公称压力及安装位置应符合设计要求。安装完毕后应根据系统工作压力进行调试,并做出标志。
检验方法:对照图纸查验产品合格证及调试结果证明书。
8.2.5 方形补偿器制作时,应用整根无缝钢管煨制,如需要接口,其接口应设在垂直臂的中间位置,且接口必须焊接。
检验方法:观察检查。
8.2.6 方形补偿器应水平安装,并与管道的坡度一致;如其臂长方向垂直安装必须设排气及泄水装置。
检验方法:观察检查。
一般项目
8.2.7 热量表、疏水器、除污器、过滤器及阀门的型号、规格、公称压力及安装位置应符合设计要求。
检验方法:对照图纸查验产品合格证。
8.2.8 钢管管道焊口尺寸的允许偏差应符合本规范表5.3.8的规定。
5.3.8 雨水钢管管道焊接的焊口允许偏差应符合表5.3.8的规定。
表5.3.8 钢管管道焊口允许偏差和检验方法
项次 |
项目 |
允许偏差 |
检验方法 |
||
1 |
焊口平直度 |
管壁厚10mm以内 |
管壁厚1/4 |
焊接检验尺和游标卡尺检查 |
|
2 |
焊缝加强面 |
高度 |
|
||
宽度 |
|||||
3 |
咬边 |
深度 |
小于0.5mm |
直尺检查 |
|
长度 |
连续长度 |
25mm |
|||
总长度 |
小于焊缝长度的10% |
8.2.9 采暖系统入口装置及分户热计量系统入户装置,应符合设计要求。安装位置应便于检修、维护和观察。
检验方法:现场观察。
8.2.10 散热器支管长度超过1.5m时,应在支管上安装管卡。
检验方法:尺量和观察检查。
8.2.11 上供下回式系统的热水干管变径应顶平偏心连接,蒸汽干管变径应底平偏心连接。
检验方法:观察检查。
8.2.12 在管道干管上焊接垂直或水平分支管道时,干管开孔所产生的钢渣及管壁等废弃物不得残留管内,且分支管道在焊接时不得插入干管内。
检验方法:观察检查。
8.2.13 膨胀水箱的膨胀管及循环管上不得安装阀门。
检验方法:观察检查。
8.2.14 当采暖热媒为110~130℃的高温水时,管道可拆卸件应使用法兰,不得使用长丝和活接头。法兰垫料应使用耐热橡胶板。
检验方法:观察和查验进料单。
8.2.15 焊接钢管管径大于32mm的管道转弯,在作为自然补偿时应使用煨弯。塑料管及复合管除必须使用直角弯头的场合外应使用管道直接弯曲转弯。
检验方法:观察检查。
8.2.16 管道、金属支架和设备的防腐和涂漆应附着良好,无脱皮、起泡、流淌和漏涂缺陷。
检验方法:现场观察检查。
8.2.17 管道和设备保温的允许偏差应符合本规范表4.4.8的规定。
4.4.8 管道及设备保温层的厚度和平整度的允许偏差应符合表4.4.8的规定。
表4.4.8 管道及设备保温的允许偏差和检验方法
项次 |
项目 |
允许偏差(mm) |
检验方法 |
|
1 |
厚度 |
+0.1δ |
用钢针刺入 |
|
2 |
表面平整度 |
卷材 |
5 |
用2m靠尺和楔形塞尺检查 |
涂抹 |
10 |
注:δ为保温层厚度。
8.2.18 采暖管道安装的允许偏差应符合表8.2.18的规定。
表8.2.18 采暖管道安装的允许偏差和检验方法
项次 |
项目 |
允许偏差 |
检验方法 |
|||
1 |
横管道 |
每1m |
管径≤100mm |
1 |
用水平尺、直尺、拉线和尺量检查 |
|
管径>100mm |
1.5 |
|||||
全长(25m以上) |
管径≤100mm |
≯13 |
||||
管径>100mm |
≯25 |
|||||
2 |
立管垂直度 |
每1m |
2 |
吊线和尺量检查 |
||
全长(5m以上) |
≯10 |
|||||
3 |
弯管 |
椭圆率 |
管径≤100mm |
10% |
用外卡钳和尺量检查 |
|
管径>100mm |
8% |
|||||
折皱不平度(mm) |
管径≤100mm |
4 |
||||
管径>100mm |
5 |
注:Dmax,Dmin分别为管子最大外径及最小外径。
