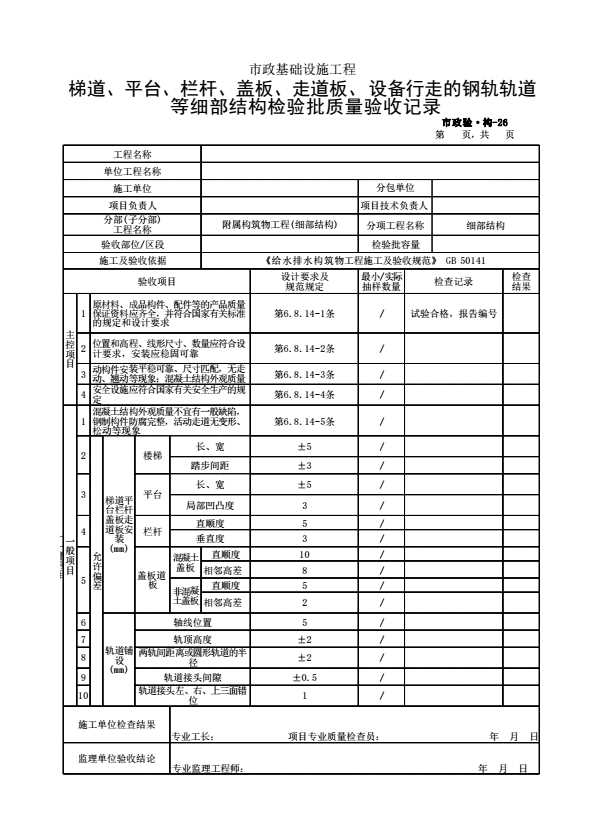

6.8.14 水处理的细部结构工程中涉及模板、钢筋、混凝土、构件安装、砌筑等质量验收应分别符合本规范第6.8.1~6.8.4条和6.8.8条的规定;混凝土设备基础、闸槽等的质量应符合本规范第7.4.3条的规定;梯道、平台、栏杆、盖板、走道板、设备行走的钢轨轨道等细部结构应符合下列规定:
主控项目
1 原材料、成品构件、配件等的产品质量保证资料应齐全,并符合国家有关标准的规定和设计要求;
检查方法:观察;检查产品质量合格证、出厂检验报告及有关的进场复验报告。
2 位置和高程、线形尺寸、数量等应符合设计要求,安装应稳固可靠;
检查方法:观察;检查施工记录、测量放样记录。
3 固定构件与结构预埋件应连接牢固;活动构件安装平稳可靠、尺寸匹配,无走动、翘动等现象;混凝土结构外观质量无严重缺陷;
检查方法:观察;检查施工记录和有关的检验记录。
4 安全设施应符合国家有关安全生产的规定;
检查方法:观察;检查施工安全技术方案。
一般项目
5 混凝土结构外观质量不宜有一般缺陷,钢制构件防腐完整,活动走道板无变形、松动等现象;
检查方法:观察。
6 梯道、平台、栏杆、盖板(走道板)安装的允许偏差应符合表6.8.14—1的规定;
表6.8.14-1梯道、平台、栏杆、盖板(走道板)安装的允许偏差
检查项目 |
允许偏差(mm) |
检查数量 |
检查方法 |
||||
范围 |
点数 |
||||||
1 |
楼梯 |
长、宽 |
±5 |
每座 |
各2 |
用钢尺量测 |
|
踏步间距 |
±3 |
每处 |
1 |
用钢尺量测,取最大值 |
|||
2 |
平台 |
长、宽 |
±5 |
每处5m |
各1 |
用钢尺量测 |
|
局部凸凹度 |
3 |
每处 |
1 |
用1m直尺量测 |
|||
3 |
栏杆 |
直顺度 |
5 |
每10m |
1 |
20m小线量测,取最大值 |
|
垂直度 |
3 |
每10m |
1 |
用垂线、钢尺量测 |
|||
4 |
盖板(走道板) |
混凝土 盖板 |
直顺度 |
10 |
每5m |
1 |
用20m小线量测,取最大值 |
相邻高差 |
8 |
每5m |
1 |
用直尺量测,取最大值 |
|||
非混凝土盖板 |
直顺度 |
5 |
每5m |
1 |
用20m小线量测,取最大值 |
||
相邻高差 |
2 |
每5m |
1 |
用直尺量测,取最大值 |
7构筑物上行走的清污设备轨道错设的允许偏差应符合6.8. 14 -2的规定。
表6.8.14-2轨道铺设的允许偏差
检查项目 |
允许偏差(mm) |
检查数量 |
检查方法 |
||
范围 |
点数 |
||||
1 |
轴线位置 |
5 |
每10m |
1 |
用经纬仪测量 |
2 |
轨顶高程 |
±2 |
每10m |
1 |
用水准仪测量 |
3 |
两轨间距或圆形轨道的半径 |
±2 |
每10m |
1 |
用钢尺量测 |
4 |
轨道接头间隙 |
±0.5 |
每处 |
1 |
用塞尺测量 |
5 |
轨道接头左、右、上三面错位 |
1 |
每处 |
1 |
用靠尺量测 |
注:1 轴线位置:对平行两直线轨道,应为两平行轨道之间的中线;对圆形轨道,为其圆心位置;
2 平行两直线轨道接头的位置应错开。其错开距离不应等于行走设备前后轮的轮距。
