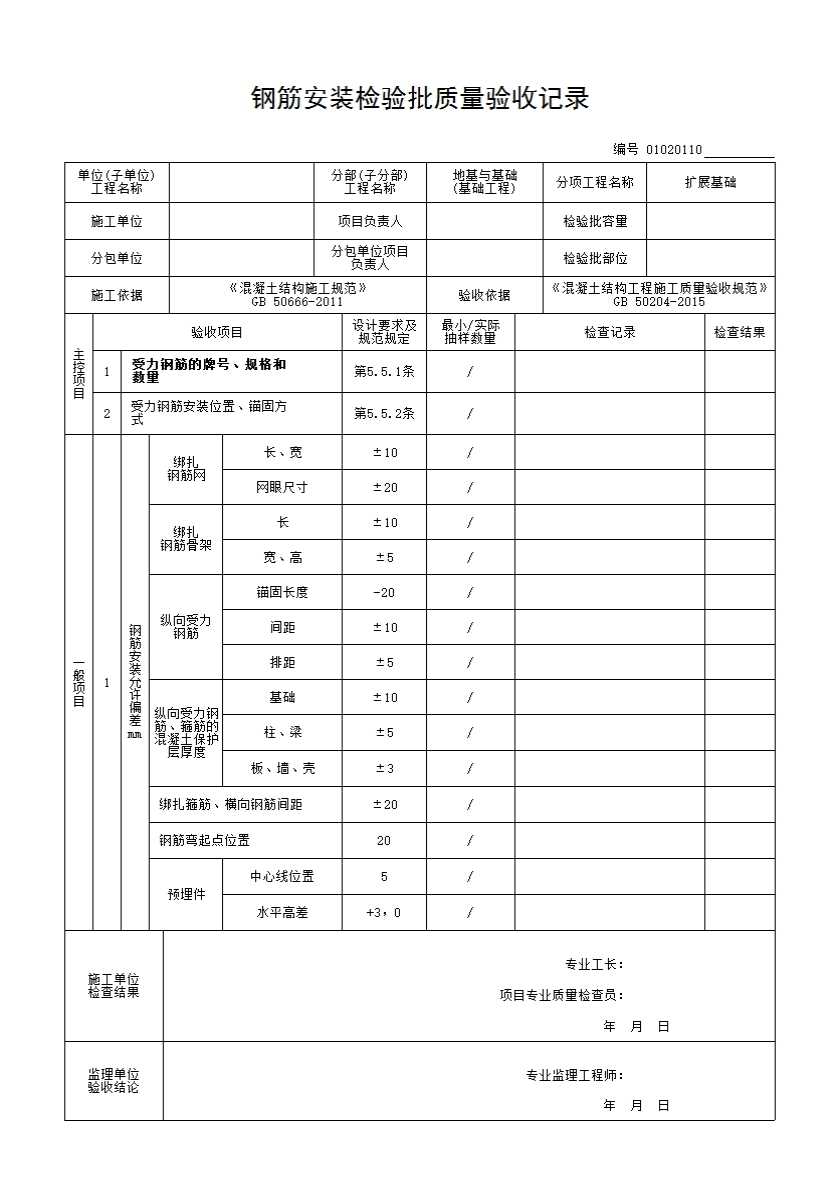

主控项目
5.5.1 钢筋安装时,受力钢筋的牌号、规格和数量必须符合设计要求。
检查数量:全数检查。
检验方法:观察,尺量。
5.5.2 钢筋应安装牢固。受力钢筋的安装位置、锚固方式应符合设计要求。
检查数量:全数检查。
检验方法:观察,尺量。
一般项目
5.5.3 钢筋安装偏差及检验方法应符合表5.5.3的规定,受力钢筋保护层厚度的合格点率应达到90%及以上,且不得有超过表中数值1.5倍的尺寸偏差。
检查数量:在同一检验批内,对梁、柱和独立基础,应抽查构件数量的10%,且不应少于3件;对墙和板,应按有代表性的自然间抽查10%,且不应少于3间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵、横轴线划分检查面,抽查10%,且均不应少于3面。
表5.5.3 钢筋安装允许偏差和检验方法
项目 |
允许偏差(mm) |
检验方法 |
|
绑扎 钢筋网 |
长、宽 |
±10 |
尺量 |
网眼尺寸 |
±20 |
尺量连续三档,取最大偏差值 |
|
绑扎 钢筋骨架 |
长 |
±10 |
尺量 |
宽、高 |
±5 |
尺量 |
|
纵向受力 钢筋 |
锚固长度 |
-20 |
尺量 |
间距 |
±10 |
尺量两端、中间各一点,取最大偏差值 |
|
排距 |
±5 |
||
纵向受力钢筋、箍筋的混凝土保护层厚度 |
基础 |
±10 |
尺量 |
柱、梁 |
±5 |
尺量 |
|
板、墙、壳 |
±3 |
尺量 |
|
绑扎箍筋、横向钢筋间距 |
±20 |
尺量连续三档,取最大偏差值 |
|
钢筋弯起点位置 |
20 |
尺量 |
|
预埋件 |
中心线位置 |
5 |
尺量 |
水平高差 |
+3,0 |
塞尺量测 |
注:检查中心线位置时,沿纵、横两个方向量测,并取其中偏差的较大值。
