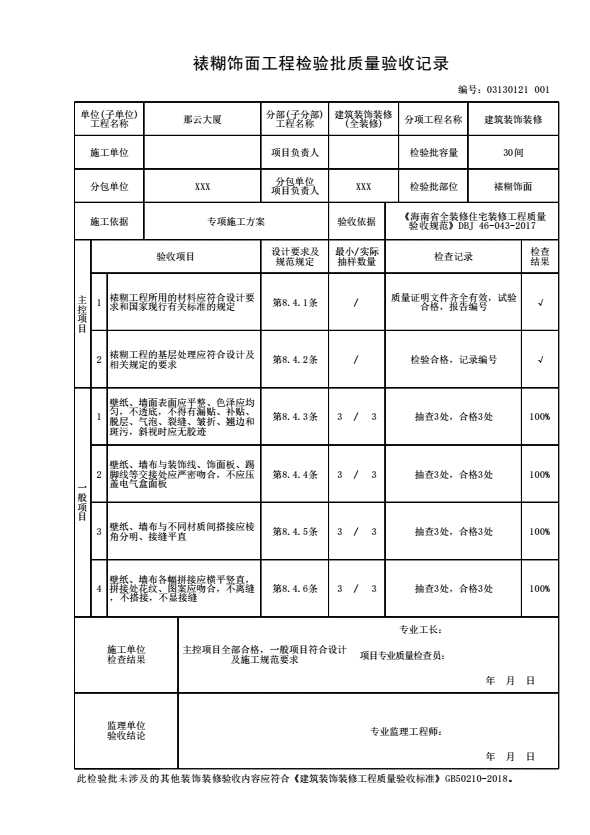

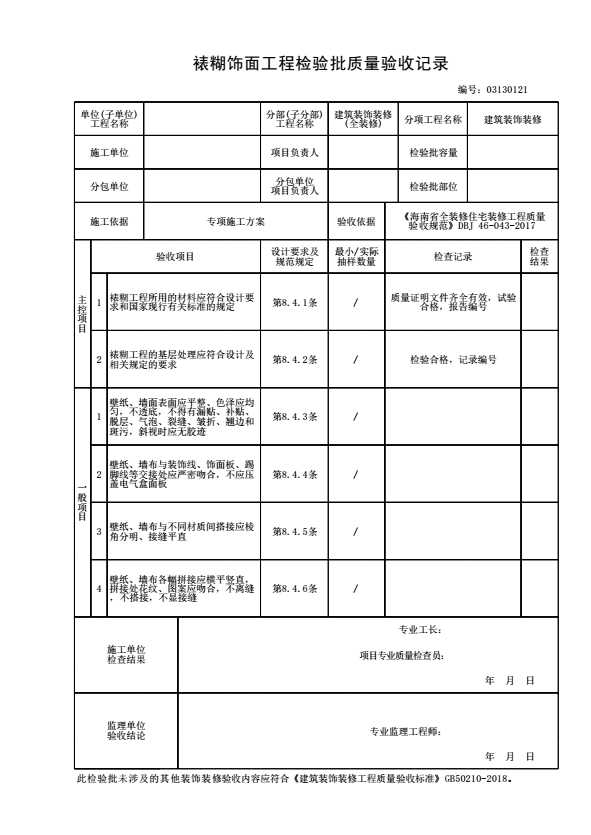

03130121 裱糊饰面工程检验批质量验收记录

填写规范


裱糊饰面工程检验批质量验收记录

一、填写依据:

《海南省全装修住宅装修工程质量验收规范》DBJ 46-043-2017

二、检验批划分:

3.0.11 全装修住宅室内装饰装修工程施工质量验收应符合现行国家标准《建筑工程施工质量验收统一标准》GB 50300的相关规定,检验批划分和检查数量应符合各相关专业质量验收规范的规定,并按本规范附录E记录:

1 所含检验批的质量均应验收合格;

2 应有完整的质量验收记录;

3 分户验收结果应全数合格;

4 室内环境污染控制应符合本规范的规定。

三、检查数量:

8.1.9 检查数量应符合下列规定要求:

1 饰面砖工程、饰面板工程、裱糊饰面工程、玻璃板饰面工程每个检验批至少抽查10%,并不得少于3间,不足3间时应全数检查;

2 软包工程每个检验批至少抽查20%,并不得少于6间,不足6间时应全数检查。

四、规范摘要:

主控项目

8.4.1 裱糊工程所用的材料应符合设计要求和国家现行有关标准的规定。

检验方法:检查产品合格书、进场验收记录和复验报告。

8.4.2 裱糊工程的基层处理应符合设计及相关规定的要求。

检验方法:观察,检查隐蔽工程验收记录。

一般项目

8.4.3 壁纸、墙布表面应平整,色泽应均匀,不透底,不得有漏贴、补贴、脱层、气泡、裂缝、皱折翘边和斑污,斜视时应无胶迹。

检验方法:观察,手摸检查。

8.4.4 壁纸、墙布与装饰线、饰面板、踢脚板等交接处应严密、吻合,不应压盖电气盒面板。

检验方法:观察。

8.4.5 壁纸、墙布与不同材质间搭接应棱角分明、接缝平直。

检验方法:观察。

8.4.6 壁纸、墙布各幅拼接应横平竖直,拼接处花纹、图案应吻合,不离缝,不搭接,不显拼缝。

检验方法:观察,拼缝检查距离墙面1.5m处正视。
