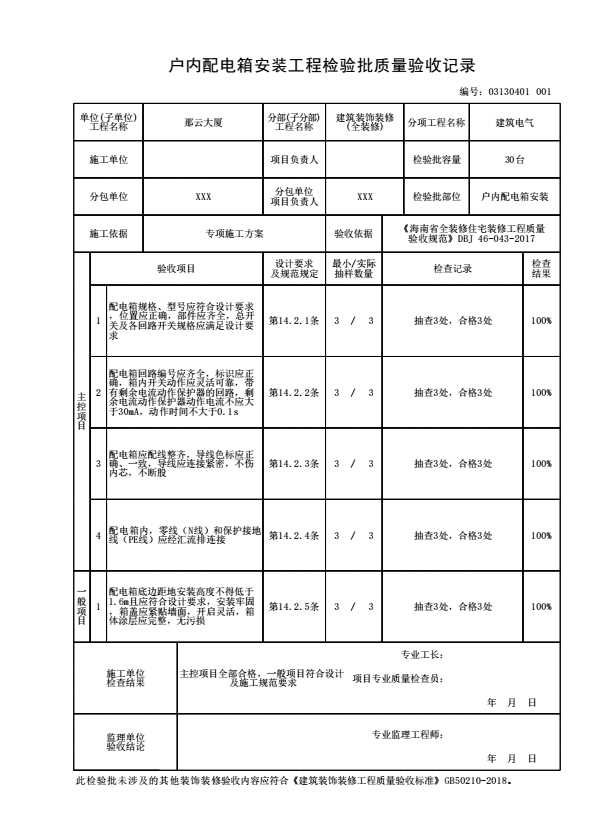

户内配电箱安装工程检验批质量验收记录
一、填写依据:
《海南省全装修住宅装修工程质量验收规范》DBJ 46-043-2017
二、检验批划分:
3.0.11 全装修住宅室内装饰装修工程施工质量验收应符合现行国家标准《建筑工程施工质量验收统一标准》GB 50300的相关规定,检验批划分和检查数量应符合各相关专业质量验收规范的规定,并按本规范附录E记录:
1 所含检验批的质量均应验收合格;
2 应有完整的质量验收记录;
3 分户验收结果应全数合格;
4 室内环境污染控制应符合本规范的规定。
三、规范摘要:
主控项目
14.2.1 配电箱规格、型号应符合设计要求,位置应正确,部件应齐全,总开关及各回路开关规格应满足设计要求。
检验方法:查阅设计文件,产品说明书。
检查数量:应至少抽查10%,并不得少于1台。
14.2.2 配电箱回路编号应齐全,标识应正确,箱内开关动作应灵活可靠,带有剩余电流动作保护器的回路,剩余电流动作保护器动作电流不应大于30mA,动作时间不大于0.1s。
检验方法:模拟动作,仪器检查。
检查数量:应至少抽查10%,并不得少于1台。
14.2.3 配电箱应配线整齐,导线色标应正确、一致,导线应连接紧密,不伤内芯,不断股。
检验方法:查验设计文件,观察检查。
检查数量:应至少抽查10%,并不得少于1台。
14.2.4 配电箱内,零线(N线)和保护接地线(PE线)应经汇流排连接。
检验方法:观察检查。
检查数量:应至少抽查10%,并不得少于1台。
一般项目
14.2.5 配电箱底边距地安装高度不得低于1.6m且应符合设计要求,安装牢固,箱盖应紧贴墙面,开启灵活,箱体涂层应完整,无污损。
检验方法:查验设计文件,尺量,观察检查。
检查数量:应至少抽查10%,并不得少于1台。
