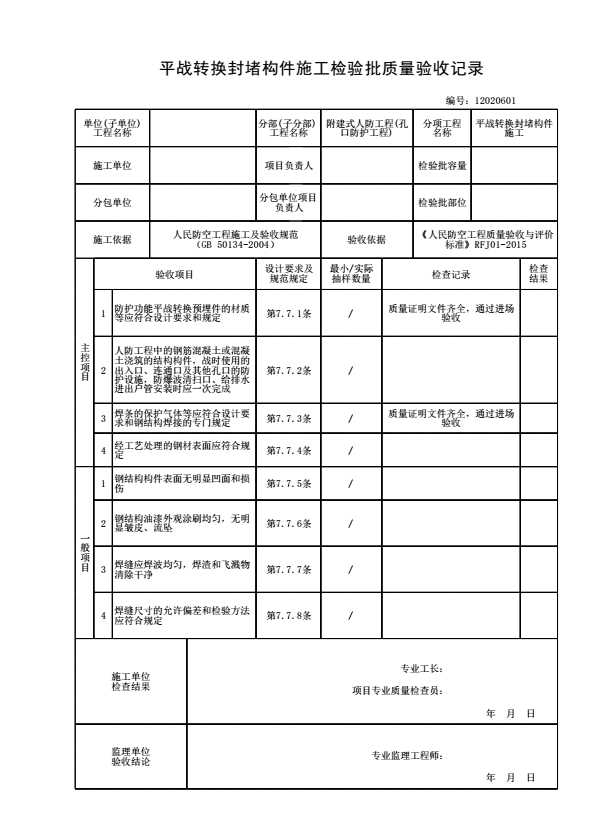

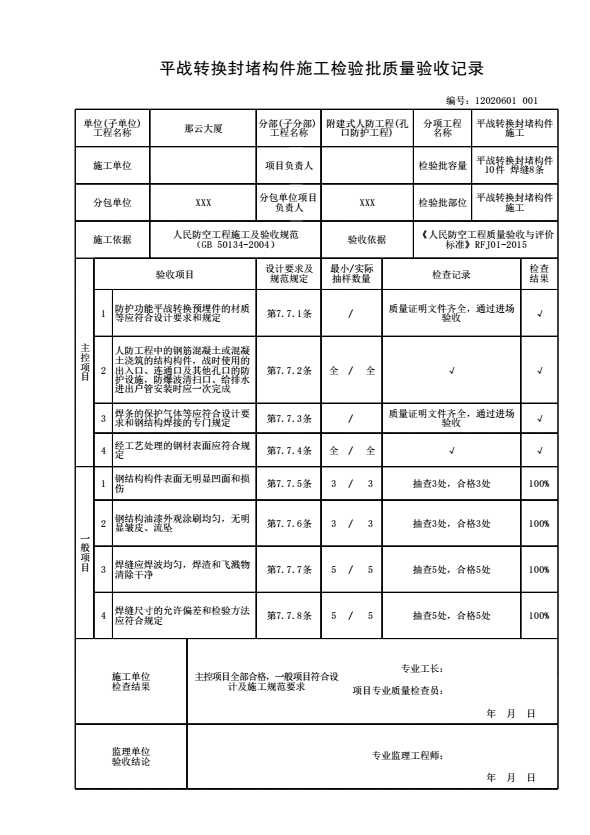

12020601 平战转换封堵构件施工检验批质量验收记录

填写规范


平战转换封堵构件施工检验批质量验收记录

填表说明

一、填写依据:

《人民防空工程质量验收与评价标准》RFJ01-2015

二、检验批划分:

3.2.4 检验批可根据施工、质量控制和专业验收需要,按工程量、防护单元、施工段、系统、设备组别等进行划分。

三、规范摘要:

主控项目

7.7.1 防护功能平战转换预埋件的材质、规格、型号、位置、防腐、主体结构连接等必须符合设计要求和施工规范的规定。

检查数量:全数检查。

检验方法:按设计文件检查工程实体和隐蔽工程施工记录。

7.7.2 人防工程的下列各项应在施工安装时一次完成:

1 采用钢筋混凝土或混凝土浇筑的结构或构件;

2 战时使用的出入口、连通口及其他孔口的防护设施;

3 防爆波清扫口、给排水进出户管。

检查数量:全数检查。

检验方法:按施工图及施工规范检查工程实体。

7.7.3 焊条、焊剂、焊丝和施焊的保护气体等,必须符合设计要求和钢结构焊接的专门规定。

检查数量:全数检查。

检验方法:观察检查和检查出厂合格证、烘焙记录。

7.7.4 经酸洗和喷丸(砂)工艺处理的钢材表面必须露出金属色泽;机械除锈的钢材表面严禁有锈皮,涂漆基层必须无焊渣﹑焊疤、灰尘、油污和水等杂质。

检查数量:全数检查。

检验方法:观察检查。

一般项目

7.7.5 钢结构构件表面无明显凹面和损伤。

钢柱等主要构件有中心和标高标记。

检查数量:按各种构件件数各抽查10%,且均不少于3件。

检验方法:观察检查。

7.7.6 钢结构油漆外观应涂刷均匀,无明显皱皮、流坠。

检查数量:按各种构件件数各抽查10%,且均不少于3件,每件检查3处。

检验方法:观察检查。

7.7.7 焊缝应焊波均匀,明显处的焊渣和飞溅物清除干净。

检查数量:按焊缝数量抽查5%,每条焊缝检查1处,且均不少于5处。

检验方法:观察检查。

7.7.8 焊缝尺寸的允许偏差和检验方法应符合表7.7.8的规定。

检验数量:按焊缝数量抽查5%,每条焊缝检查1处,且均不少于5处。

表7.7.8 焊缝尺寸的允许偏差和检验方法

序号

项目

允许偏差(mm)

检验方法

一级

二级

三级

用焊缝量规检查

1

对接焊缝

焊缝余高(mm)

b<20

0.5~2

0.5~2.5

0.3~3.5

b≥20

0.5~3

0.5~3.5

0.5~4

焊缝错边

0.1&且不大于2

0.1&且不大于2

0.1&且不大于3

2

贴角焊缝

焊缝余高(mm)

k≤6

0~1.5

k>6

0~3

焊角宽(mm)

k≤6

0~1.5

k>6

0~3

3

T型接头要求焊透的k型焊缝(mm)

K=&/2

0~1.5

注:b为焊缝宽度;k为焊角尺寸;&为母材厚度。

示例
