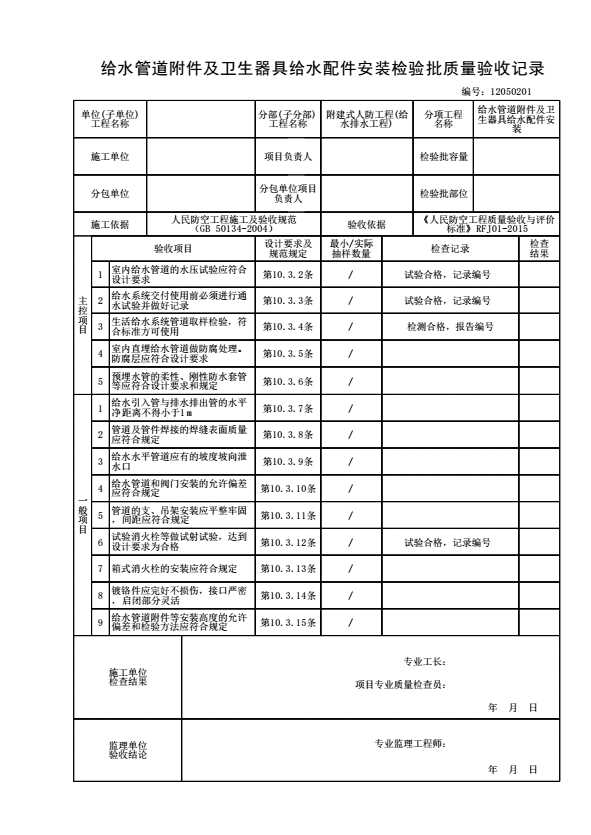

给水管道附件及卫生器具给水配件安装检验批质量验收记录
一、填写依据:
《人民防空工程质量验收与评价标准》RFJ01-2015
二、检验批划分:
3.2.4 检验批可根据施工、质量控制和专业验收需要,按工程量、防护单元、施工段、系统、设备组别等进行划分。
三、规范摘要:
主控项目
10.3.2 室内给水管道的水压试验必须符合设计要求。当设计未注明时,各种材质的给水管道系统试验压力均为工作压力的1.5倍,但不得小于0.6MPa。
检验方法:金属及复合管给水管道系统在试验压力下观测10min,压力降不应大于0.02MPa,然后降到工作压力进行检查,应不渗不漏;塑料管给水系统应在试验压力下稳压1h,压力降不得超过0.05MPa,然后在工作压力的1.15倍状态下稳压2h,压力降不得超过0.03MPa,同时检查各连接处不得渗漏。
10.3.3 给水系统交付使用前必须进行通水试验并做好记录。
检验方法:观察和开启阀门、水嘴等放水。
10.3.4 生活给水系统管道在交付使用前必须冲洗和消毒,并经有关部门取样检验,符合国家《生活饮用水标准》方可使用。
检验方法:检查有关部门提供的检测报告。
10.3.5 室内直埋给水管道(塑料管和复合管道除外)应做防腐处理。埋地管道防腐层材质和结构应符合设计要求。
检验方法:观察或局部解剖检查。
10.3.6 穿越水库水位线以下的水管,预埋的柔性、刚性防水套管或带有翼环的防护密闭穿墙短管,必须符合设计要求和施工规范规定。
检验方法:观察检查和检查隐蔽工程记录。
一般项目
10.3.7 给水引入管与排水排出管的水平净距离不得小于1m。室内给水与排水管道平行敷设时,两管间的最小水平净距不得小于0.5m;交叉铺设时,垂直净距不得小于0.15m。给水管应铺在排水管上面,若给水管必须铺在排水管的下面时,给水管应加套管,其长度不得小于排水管管径的3倍。
检验方法:尺量检查。
10.3.8 管道及管件焊接的焊缝表面质量应符合下列规定:
1 焊缝外形尺寸应符合图纸和工艺文件的规定,焊缝高度不得低于母材表面,焊缝与母材应圆滑过渡;
2 焊缝及热影响区表面应无裂纹、未熔合、未焊接、夹渣、弧坑和气孔等缺陷。
检验方法:观察检查。
10.3.9 给水水平管道应有2‰~5‰的坡度坡向泄水口。
检验方法:水平尺和尺量检查。
10.3.10 给水管道和阀门安装的允许偏差应符合表10.3.10的规定。
表10.3.10 管道和阀门安装的允许偏差和检验方法
序号 |
项目 |
允许偏差(mm) |
检验方法 |
||
1 |
水平 管道 纵横 方向 弯曲 |
钢管 |
每1m |
1 |
用水平尺、拉红和尺量检查 |
全长(25m以上) |
≯25 |
||||
塑料管 复合管 |
每1m |
1.5 |
|||
全长(25m以上) |
≯25 |
||||
铸铁管 |
每1m |
2 |
|||
全长(25m以上) |
≯25 |
||||
2 |
立管 垂直 度 |
钢管
|
每1m |
3 |
吊线和尺量检查 |
5m以上 |
≯8 |
||||
塑料管 复合管
|
每1m |
2 |
|||
5m以上 |
≯8 |
||||
铸铁管 |
每1m |
3 |
|||
5m以上 |
≯8 |
||||
3 |
成排管段和成排阀门 |
在同一平面上间距 |
3 |
尺量检查 |
10.3.11 管道的支、吊架安装应平整牢固,其间距应符合表10.3.11-1、10.3.11-2的规定。
检验方法:观察、尺量及手扳检查。
表10.3.11-1 钢管管道支架的最大间距
公称直径(mm) |
15 |
20 |
25 |
32 |
40 |
50 |
70 |
80 |
100 |
125 |
150 |
200 |
250 |
300 |
|
支架的最大间距 |
保温管 |
2 |
2.5 |
2.5 |
2.5 |
3 |
3 |
4 |
4 |
4.5 |
6 |
7 |
7 |
8 |
8.5 |
不保温管 |
2.5 |
3 |
3.5 |
4 |
4.5 |
5 |
6 |
6 |
6.5 |
7 |
8 |
9.5 |
11 |
12 |
表10.3.11-2 塑料管及复合管管道支架的最大间距
管径(mm) |
12 |
14 |
16 |
18 |
20 |
25 |
32 |
40 |
50 |
63 |
75 |
90 |
110 |
||
最大间距(m) |
立管 |
0.5 |
0.6 |
0.7 |
0.8 |
0.9 |
1.0 |
1.1 |
1.3 |
1.6 |
1.8 |
2.0 |
2.2 |
2.4 |
|
水平管 |
冷水管 |
0.4 |
0.4 |
0.5 |
0.5 |
0.6 |
0.7 |
0.8 |
0.9 |
1.0 |
1.1 |
1.2 |
1.35 |
1.55 |
|
热水管 |
0.2 |
0.2 |
0.25 |
0.3 |
0.3 |
0.35 |
0.4 |
0.5 |
0.6 |
0.7 |
0.8 |
|
|
10.3.12 室内消火栓系统安装完成后应取屋顶层(或水箱间内)试验消火栓和首层取二处消火栓做试射试验,达到设计要求为合格。
检验方法:实地试射检查。
10.3.13 箱式消火栓的安装应符合下列规定:
1 栓口应朝外,并不应安装在门轴侧;
2 栓口中心距地面为1.1m,允许偏差±20mm;
3 阀门中心距箱侧面为140mm,距箱后内面为100mm,允许偏差±5mm;
4 消火栓箱体安装的垂直度允许偏差为3mm。
检验方法:观察和尺量检查。
10.3.14 卫生器具给水配件安装的镀铬件应完好不损伤,接口严密,启闭部分灵活。安装端正,表面洁净,无外露油麻。
检验方法:观察和启闭检查。
10.3.15 给水管道附件及卫生器具给水配件安装高度的允许偏差和检验方法应符合表10.3.15的规定。
检查数量:各抽查10%,且不少于5组。
表10.3.15 给水管道附件及卫生器具给水配件安装高度的允许偏差和检验方法
序号 |
项目 |
允许偏差(mm) |
检验方法 |
|
1 |
大便器、高低水箱、角阀及截止阀 |
±10 |
尺量检查 |
|
2 |
水龙头 |
±10 |
||
3 |
水位尺 |
宽度 |
±10 |
|
4 |
厚度 |
±5 |
||
5 |
洗手盆 |
±20 |
