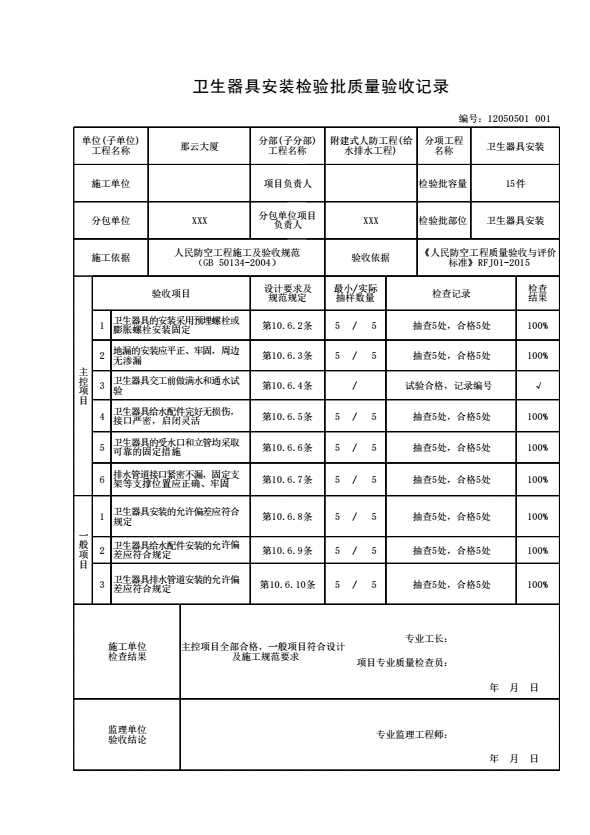

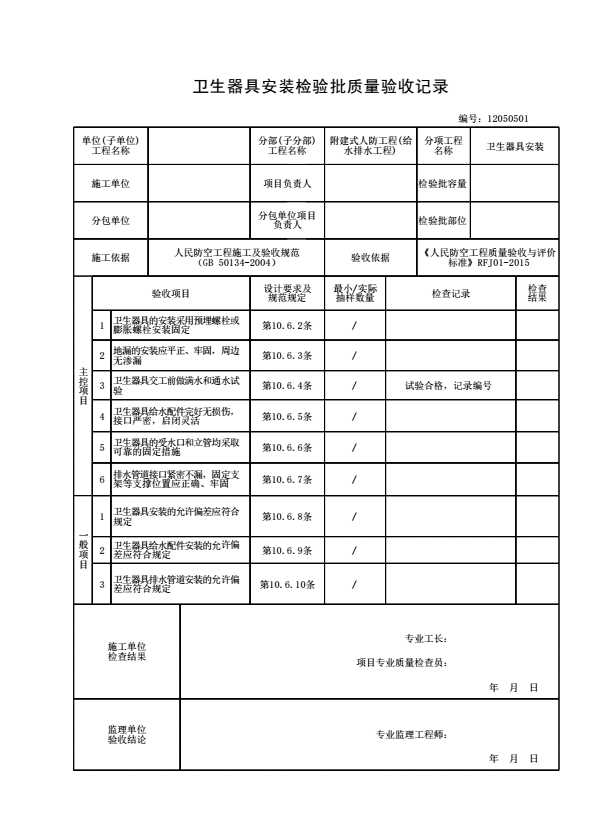

12050501 卫生器具安装检验批质量验收记录

填写规范


卫生器具安装检验批质量验收记录

一、填写依据:

《人民防空工程质量验收与评价标准》RFJ01-2015

二、检验批划分:

3.2.4 检验批可根据施工、质量控制和专业验收需要,按工程量、防护单元、施工段、系统、设备组别等进行划分。

三、规范摘要:

主控项目

10.6.2 卫生器具的安装应采用预埋螺栓或膨胀螺栓安装固定。

检验方法:观察检查。

10.6.3 地漏的安装应平正、牢固,低于排水表面,周边无渗漏。地漏水封高度不得小于50mm。

检验方法:试水观察检查。

10.6.4 卫生器具交工前应做满水和通水试验。

检验方法:满水后各连接件不渗不漏;通水试验给、排水畅通。

10.6.5 卫生器具给水配件应完好无损伤,接口严密,启闭部分灵活。

检验方法:观察和手扳检查。

10.6.6 与排水横管连接的各卫生器具的受水口和立管均应采取可靠的固定措施。

检验方法:观察和手扳检查。

10.6.7 连接卫生器具的排水管道接口应紧密不漏,其固定支架、管卡等支撑位置应正确、牢固,与管道的接触应平整。

检验方法:观察和通水检查。

一般项目

10.6.8 卫生器具安装的允许偏差应符合表10.6.8的规定。

10.6.8 卫生器具安装的允许偏差和检验方法

序号

项目

允许偏差(mm)

检验方法

1

坐标

单独器具

10

拉线、吊线和尺量检查

成排器具

5

2

标高

单独器具

±15

成排器具

±10

3

器具水平度

2

用水平尺和尺量检查

4

器具垂直度

3

吊线和尺量检查

10.6.9 卫生器具给水配件安装的允许偏差应符合表10.6.9的规定。

检验方法:尺量检查

10.6.9 卫生器具给水配件安装的允许偏差和检验方法

序号

项目

允许偏差(mm)

检验方法

1

大便器高、低水箱角阀及截止阀

±10

尺量检查

2

水嘴

±10

3

淋浴器喷下沿

±15

4

浴盆软管淋浴器挂钩

±20

10.6.10 卫生器具排水管道安装的允许偏差应符合表10.6.10的规定。

10.6.10 卫生器具排水管道安装的允许偏差和检测方法

序号

项目

允许偏差(mm)

检验方法

1

横管弯曲度

1mta

2

用水平尺和尺量检查

横管长度10m,全长

8

横管长度>0m,全长

10

2

卫生器具的排水管口及横支管的纵横坐标

单独器具

10

尺量检查

成排器具

5

3

卫生器具的接口标高

单独器具

±10

用水平尺和尺量检查

成排器具

5

示例
