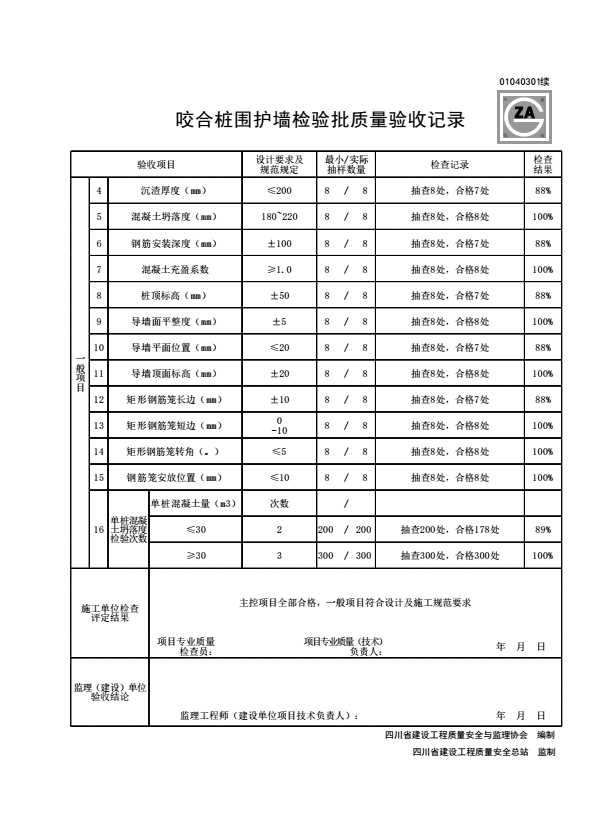

咬合桩围护墙检验批质量验收记录
验收依据:《建筑地基基础工程施工质量验收标准》GB 50202-2018
检验批划分:
按施工段、变形缝划分;对于工程量较少的分项工程可统一划分为一个验收批。
主控一般项目:
7.2.1 灌注桩排桩和截水帷幕施工前,应对原材料进行检验。
7.2.2 灌注桩施工前应进行试成孔,试成孔数量应根据工程规模和场地地层特点确定,且不宜少于2个。
7.2.3 灌注桩排桩施工中应加强过程控制,对成孔、钢筋笼制作与安装、混凝土灌注等各项技术指标进行检查验收。
7.2.4 灌注桩排桩应采用低应变法检测桩身完整性,检测桩数不宜少于总桩数的20%, 且不得少于5根。采用桩墙合一时,低应变法检测桩身完整性的检测数量应为总桩数的100%;采用声波透射法检测的灌注桩排桩数量不应低千总桩数的10%,且不应少于3根。当根据低应变法或声波透射法判定的桩身完整性为Ⅲ类、Ⅳ类时,应采用钻芯法进行验证。
7.2.5 灌注桩混凝土强度检验的试件应在施工现场随机抽取。灌注桩每浇筑50m必须至少留置1组混凝土强度试件,单桩不足50m的桩,每连续浇筑12h必须至少留置l组混凝土强度试件。有抗渗等级要求的灌注桩尚应留置抗渗等级检测试件,一个级配不宜少于3组。
7.2.6 灌注桩排桩的质量检验应符合表7.2.6的规定。
7.4.1 施工前,应对导墙的质量和钢套管顺直度进行检查。
7.4.2 施工过程中应对桩成孔质量、钢筋笼的制作、混凝土的坍落度进行检查。咬合桩围护墙施工中的质量检测要求尚应符合本标准第7.2节的规定。
7.4.3 咬合桩围护墙质量检验标准应符合表7.4.3-2的规定。
